San Juan: el Gobierno aprobó la expansión eléctrica de Josemaría y garantizó la prioridad de Vicuña por 25 años

El ENREGE rechazó las impugnaciones de San Juan, La Rioja y otras mineras y aprobó las obras que abastecerán al proyecto Josemaría.

El Gobierno aprobó el plan de expansión eléctrica presentado por Vicuña Argentina para abastecer su proyecto minero Josemaría, en San Juan, y ratificó una prioridad de uso del 90% sobre la capacidad de transporte generada por las nuevas obras durante un período de 25 años.

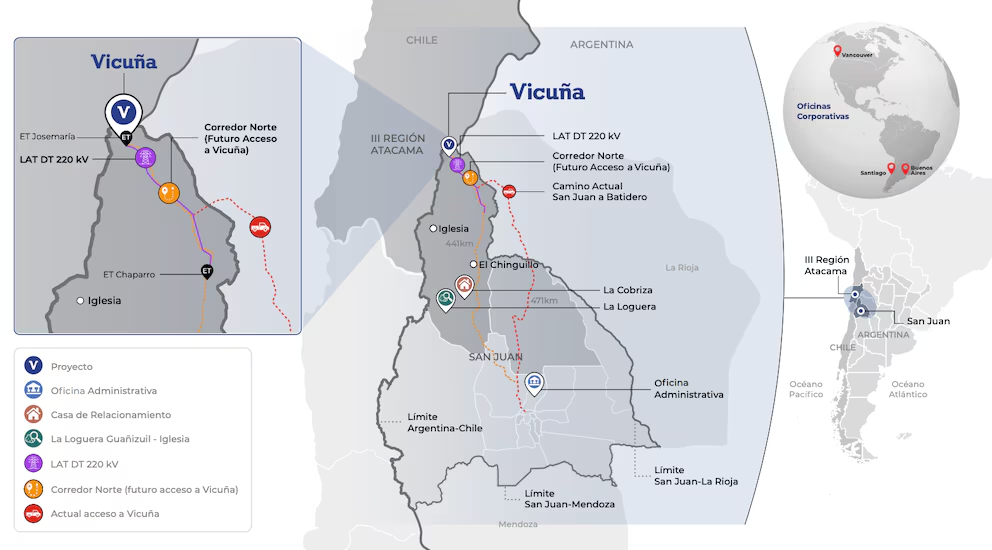

El trazado de las obras eléctricas aprobadas por el ENReGE (Vicuña)

La decisión otorga el Certificado de Conveniencia y Necesidad Pública (CCyNP) para un conjunto de obras estratégicas destinadas a fortalecer el sistema eléctrico y permitir la conexión del proyecto Josemaría, uno de los desarrollos mineros de mayor escala del país.

Entre las obras aprobadas se encuentran:

  • La adecuación de la Estación Transformadora Nueva San Juan para su conexión en 500 kV con Rodeo.
  • La construcción de la playa de 500 kV de la Estación Transformadora Rodeo.
  • La instalación de una nueva Línea de Extra Alta Tensión (LEAT) de 500 kV entre Rodeo y Chaparro, con una extensión aproximada de 167 kilómetros.
  • La construcción de la nueva Estación Transformadora Chaparro (500/220 kV), que permitirá abastecer una demanda inicial de 260 MW del emprendimiento minero.
El proyecto Vicuña, controlado por las mineras BHP y Lundin Mining, prevé una producción anual de 400.000 toneladas de cobre

Una prioridad por 25 años para Vicuña

El ENREGE ratificó que Vicuña tendrá prioridad sobre el 90% de la capacidad de transporte remanente e incremental que surja de estas obras durante 25 años, un plazo que coincide con la vida útil estimada del proyecto.

El Gobierno avaló el proyecto de Vicuña para expandir la red eléctrica

Según el ente, este esquema permite incentivar inversiones de gran escala sin trasladar gastos al Estado ni a los usuarios residenciales del sistema eléctrico.

El Gobierno rechazó las objeciones de provincias y mineras

Durante la audiencia pública realizada el 3 de junio de 2026, distintos actores habían presentado cuestionamientos al proyecto. Sin embargo, el ENREGE desestimó todos los planteos.

También presentaron objeciones otras compañías mineras, entre ellas Andes Corporación Minera, vinculada al proyecto Los Azules, y Golden Mining, del proyecto Hualilán. Las empresas cuestionaron que la prioridad del 90% pudiera limitar el acceso de futuros emprendimientos.

El rol de Transener y los próximos pasos

Con la aprobación del certificado, la empresa transportista Transener quedará a cargo de la operación y mantenimiento de las nuevas estaciones transformadoras una vez finalizadas las obras.

Transener S.A. es la principal transportista de energía eléctrica de la Argentina

La autorización representa un paso clave para el desarrollo de Josemaría y consolida el modelo de participación privada en infraestructura energética vinculada a grandes proyectos mineros.

Fuente: Medios

Publicidad

Últimas noticias
